冬夏交替,周而復始,“夏備冬戰”一直是熱力企業停暖期間唱響的“主旋律”。筆者從城發供熱公司了解到,經過幾個月的緊張忙碌,夏季檢修工作進入倒計時,各分公司廠區熱源設備得到了全面細致的檢查和維護,為今冬供暖平穩運行加上了“安全鎖”。

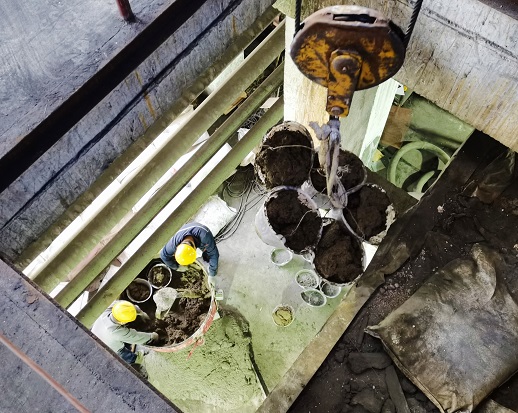

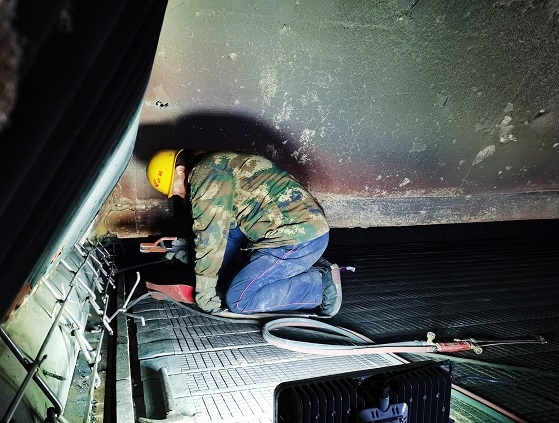

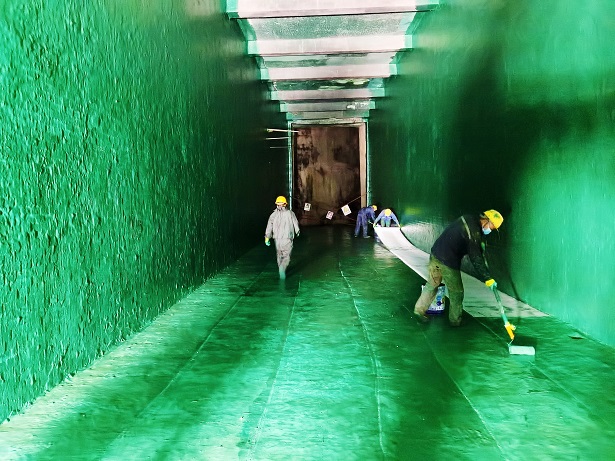

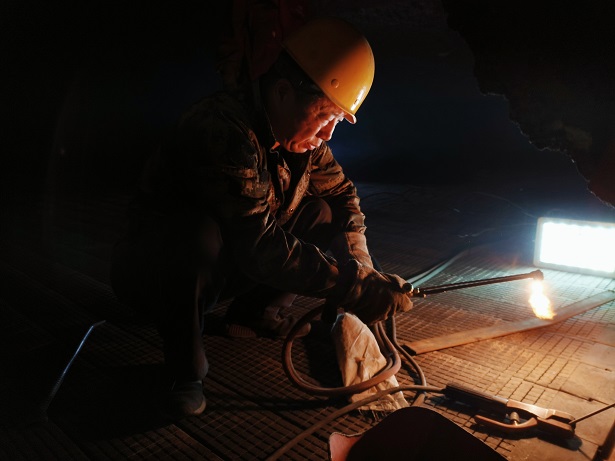

近日,筆者走訪了城發辛家營分公司,探訪了那里的夏季檢維修工程進度情況。在司爐B車間,工人們通過直徑0.5米的爐膛口,鉆入鍋爐爐膛內,焊接側密封、鍋爐砌筑。辛家營分公司副經理王恩寶說:“進入爐膛只有爐膛口這一個通道,工人們每天就通過這兒進出,在爐膛里一待就差不多是一整天?!痹诔龎m煙道里,幾名工人正在為煙道滾涂著綠色防腐漆,煙道的防腐要遵循“四布六油”——鋪4層玻璃鱗片,滾涂6層防腐漆,為保證工程質量,分公司在此基礎上,又多加了一層防腐漆。

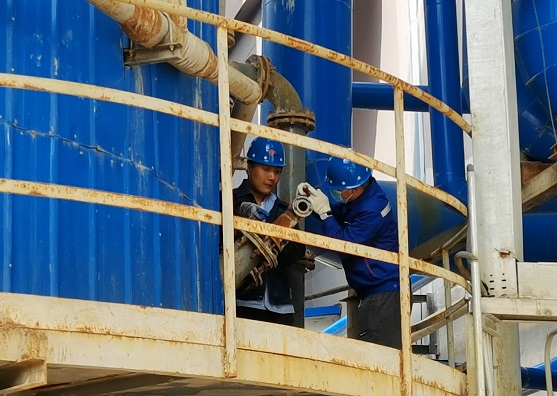

王恩寶介紹:“辛家營分公司自檢項目5月份開始,已全部結束。外委的夏季檢維修工作8月初開始實施,主要包括廠區工藝、鍋爐工藝、風機及輔機系統的維修,目前主要工程基本完工,其他正在進行掃尾工作。下一步,公司就要進入供暖前的準備工作,下周開始先對所有設備進行調試。力爭10月10日具備供熱條件?!?/span>
據了解,近年來辛家營區域熱源主要為京能長輸熱源,B車間的4臺70WM燃煤熱水鍋爐,僅作為調峰熱源。2022——2023采暖期,辛家營區域預計新增供熱面積26萬㎡,達到1221萬㎡,為確保今冬安全運行,公司計劃投資666.3萬元,對辛家營B車間的鍋爐及鋪機等供熱設備、熱力站設備、一次管網、二次管網進行了檢維修。
距離今冬供熱時間越來越近,為全力保障今冬的供熱,城發供熱公司正在緊鑼密鼓地推進供熱的各項準備工作,確保10月10日具備供熱條件。
